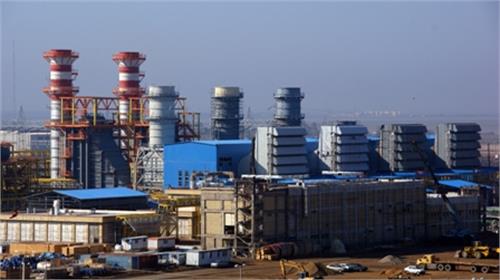

به گزارش نیپنا به نقل از روابط عمومی پتروشیمی فجر، رئیس کنترل پروژه طرح توسعه پتروشیمی فجر گفت: واحد چهارم نیروگاه برق و بخار به شبکه سراسری سنکرون و پس از تست های لازم امروز (سه شنبه 27 مهر) با موفقیت در مدار تولید قرار گرفت.
ابوالقاسم شریفی ادامه داد: پس از راه اندازی موفق این واحدها با سوخت گاز طبیعی، مقدمات راه اندازی واحدها با سوخت مایع (گازوئیل) انجام می شود که طبق برنامه زمان بندی پیش بینی شده این واحدها نیز اوایل آذرماه راه اندازی شوند.
وی ظرفیت اسمی هر یک از این واحد را 162 مگاوات اعلام کرد و افزود: این نیروگاه در مجموع 4 واحد گازی دارد که ظرفیت اسمی کل آنها 648 مگاوات است.
به گفته او عملیات پیش راه اندازی بویلر کمکی بخش بخار این نیروگاه نیز انجام شده است و پیش بینی می شود در اواخر مهر ماه به مرحله تولید بخار برسد.
مجتمع پتروشیمی فجر به منظور تامین و توزیع یوتیلیتی مجتمعهای پتروشیمی منطقه ویژه اقتصادی پتروشیمی در دو فاز ساخته شده است که در فاز 2، چهار توربین گازی با ظرفیت 650 مگاوات برق تولید میکنند.
